Como fazer um orçamento de obra sem perder o controle?

Publicado em 17 de setembro de 202617 min de leitura
Como fazer um orçamento de obra sem perder o controle?

Um orçamento de obras eficiente é muito mais do que uma lista de preços: ele conecta projeto, prazo, mão de obra, materiais, equipamentos, riscos e margem de lucro em uma visão única. Quando bem feito, ajuda a tomar decisões antes do canteiro começar, reduz desperdícios e dá mais segurança para negociar com clientes, fornecedores e equipes.

Neste guia, você verá como organizar um orçamento em construção civil de forma prática, quais itens não podem ficar de fora, como evitar erros comuns e de que maneira um software para orçamento de obras pode tornar o processo mais rápido e confiável. Se quiser aprofundar os fundamentos antes de começar, leia também o nosso artigo Orçamento de Obras: Guia Prático e Completo.

Como fazer um orçamento de obra sem perder o controle?

Para fazer um orçamento de obra sem perder o controle, comece pelo projeto completo, levante quantitativos com critério, aplique composições de custo coerentes, inclua despesas diretas e indiretas, calcule BDI, considere contingências e acompanhe o orçamento junto ao cronograma. O ponto central é tratar o orçamento como uma ferramenta de gestão, não como um documento estático feito apenas para fechar contrato.

Na prática, isso significa que cada número precisa ter origem clara. Se o orçamento prevê determinada quantidade de concreto, por exemplo, essa quantidade deve vir de um levantamento técnico, não de uma estimativa “por experiência”. Se há contratação de equipe terceirizada, o custo precisa refletir escopo, prazo, produtividade esperada, encargos, mobilização e possíveis interferências no canteiro.

Também é importante entender que orçamento para construção civil não deve ser confundido com “preço final”. O orçamento organiza custos e premissas. O preço final considera ainda estratégia comercial, margem, riscos, impostos, condições de pagamento e competitividade do mercado. Quando esses elementos se misturam sem método, a empresa pode ganhar uma obra que dá prejuízo ou perder oportunidades por precificar mal.

Antes da planilha: o que reunir para fazer um orçamento de obra

Muita gente procura “como fazer orcamento de obra” esperando encontrar uma fórmula simples. A planilha é importante, mas ela só funciona bem quando as informações de entrada são confiáveis. Antes de lançar qualquer valor, é preciso entender o projeto, as restrições, o padrão de acabamento, as responsabilidades de cada parte e o nível de detalhamento disponível.

Além disso, um erro comum é começar pelo preço dos materiais e deixar para depois as dúvidas de escopo. Isso gera revisões constantes, negociações difíceis e risco de omitir serviços. O ideal é montar uma base técnica primeiro: desenhos, memoriais, especificações, sondagens quando aplicável, prazos contratuais, condições de acesso, exigências legais e premissas de execução.

Profissional analisando projeto e custos de uma obra em prancheta e notebook

Informações que precisam estar claras

Antes de calcular, reúna e valide os seguintes pontos:

  • Projeto e memorial descritivo: indicam dimensões, sistemas construtivos, materiais previstos e padrão de entrega.
  • Escopo contratado: define o que está incluso, o que será fornecido pelo cliente e o que depende de terceiros.
  • Local da obra: influencia frete, acesso, armazenamento, produtividade, segurança e disponibilidade de fornecedores.
  • Prazo esperado: interfere no tamanho da equipe, no aluguel de equipamentos, no fluxo de compras e no custo indireto.
  • Condições de pagamento: afetam capital de giro, negociação com fornecedores e necessidade de antecipações.
  • Critérios de medição: ajudam a alinhar orçamento, contrato e acompanhamento físico-financeiro.

Em resumo, esses dados reduzem interpretações ambíguas. Se algo ainda não está definido, registre como premissa. Um orçamento eficiente não precisa fingir certeza absoluta; ele precisa deixar claro o que foi considerado.

Os principais componentes ao fazer um orçamento de obra

Um bom orçamento de obras separa custos por natureza e por etapa. Essa organização facilita a conferência, a atualização de preços e a tomada de decisão quando surge a necessidade de cortar custos ou alterar soluções técnicas. Para estruturar essa base com clareza, veja o que um modelo de orçamento precisa ter para ser eficiente.

Materiais

Materiais costumam representar parte relevante do orçamento, mas não basta multiplicar quantidade por preço unitário. É preciso considerar perdas, rendimento, unidade de compra, frete, armazenamento, validade, variações de lote e compatibilidade com o projeto.

Na compra de revestimentos, por exemplo, a metragem executada não é necessariamente a metragem comprada. Recortes, paginação e perdas precisam ser previstos. Em argamassas, tintas e impermeabilizantes, o consumo depende de base, aplicação, demãos e condições do substrato. Quanto mais detalhado o levantamento, menor a chance de compras emergenciais caras ou sobra excessiva no fim da obra.

Mão de obra

Do mesmo modo, a mão de obra deve ser calculada considerando tipo de serviço, produtividade, horas necessárias, encargos, regime de contratação, equipe de apoio e possíveis horas improdutivas. Em orçamento em construção civil, produtividade é uma variável decisiva: duas equipes com o mesmo custo diário podem gerar resultados muito diferentes.

Também é recomendável separar mão de obra própria, terceirizada e especializada. Serviços como instalações, esquadrias, impermeabilização ou automação podem ter forma de contratação específica. Se o orçamento trata tudo como um valor genérico, fica difícil acompanhar desvios durante a execução.

Equipamentos e ferramentas

Da mesma forma, equipamentos entram no orçamento por compra, aluguel, operação, manutenção, combustível, transporte e tempo de permanência. Um andaime, uma betoneira, uma plataforma elevatória ou um compactador podem parecer itens pequenos quando vistos isoladamente, mas impactam bastante se ficarem parados por falta de planejamento.

O custo de equipamento deve estar ligado ao cronograma. Alugar antes da etapa necessária ou manter após o uso efetivo reduz margem. Por isso, orçamento e planejamento físico precisam conversar desde o início.

Serviços terceirizados e subcontratos

Além disso, subcontratos devem ser analisados com cuidado porque envolvem escopo, qualidade, prazo, garantias, responsabilidades e interfaces com outras equipes. Um preço aparentemente mais baixo pode gerar retrabalho se não incluir mobilização, materiais auxiliares, limpeza, testes, documentação ou assistência técnica.

Ao comparar propostas, avalie se todos estão orçando a mesma coisa. Peça detalhamento por serviço, confira exclusões e registre critérios de medição. Essa disciplina evita conflitos e facilita a gestão de contratos durante a obra.

Custos indiretos, impostos e administração

Custos indiretos são despesas necessárias para viabilizar a obra, mas que nem sempre aparecem vinculadas a um serviço específico. Podem incluir administração local, equipe técnica, segurança, transporte interno, comunicação, instalações provisórias, seguros, taxas, energia, água, limpeza, ferramentas compartilhadas e estrutura de apoio.

De fato, ignorar esses itens é uma das formas mais rápidas de corroer lucro. Eles precisam ser compatíveis com o porte da obra e o prazo. Uma obra curta e simples tem estrutura diferente de uma obra longa, com várias frentes de trabalho e maior exigência de controle.

Passo a passo prático para fazer um orçamento de obra

A pergunta “como fazer um orçamento de obra” fica mais simples quando o processo é dividido em etapas. A sequência abaixo pode ser adaptada para reformas, construções residenciais, obras comerciais ou empreendimentos maiores.

Etapas de levantamento e composição de custos

  1. Leia o projeto completo antes de quantificar. Identifique disciplinas, detalhes, memoriais, incompatibilidades e dúvidas. Não orçamento apenas pela planta baixa se há cortes, fachadas, detalhes e especificações que mudam o escopo.
  2. Monte a Estrutura Analítica da Obra. Divida o projeto em etapas como serviços preliminares, fundações, estrutura, alvenaria, instalações, revestimentos, esquadrias, pintura, acabamentos, limpeza e entrega. Essa estrutura organiza o raciocínio e facilita o acompanhamento posterior.
  3. Levante quantitativos com método. Meça áreas, volumes, comprimentos, unidades e pesos conforme cada serviço. Registre critérios usados para que outra pessoa consiga conferir.
  4. Associe composições de custo. Para cada serviço, relacione materiais, mão de obra, equipamentos e produtividade. Quando usar bases referenciais, confira se os valores e composições fazem sentido para a realidade da obra.
  5. Pesquise preços de insumos e fornecedores. Atualize materiais estratégicos, itens de maior peso financeiro e serviços com grande variação regional. Evite depender de um único fornecedor quando o item for crítico.
  6. Inclua perdas e consumos reais. Aplique percentuais coerentes com o tipo de material e método executivo. Perda não é “gordura”; é previsão técnica para reduzir surpresa.

Etapas de fechamento do orçamento de obra

  1. Calcule custos indiretos. Some administração, estrutura de canteiro, apoio técnico, transporte, seguros, comunicação e demais despesas necessárias.
  2. Defina contingência. Reserve valor para riscos conhecidos, indefinições e variações possíveis. A contingência deve ser planejada, não usada para esconder erro de levantamento.
  3. Aplique BDI e margem. Inclua benefícios e despesas indiretas conforme estratégia, impostos, riscos, administração central e lucro esperado.
  4. Cruze orçamento com cronograma. Verifique se os custos acontecem no tempo certo e se o fluxo financeiro é viável.
  5. Revise com olhar crítico. Procure itens duplicados, serviços omitidos, unidades erradas, valores fora da curva e incompatibilidades entre etapas.
  6. Documente premissas e exclusões. Deixe claro o que o orçamento considera, o que depende de confirmação e o que não está incluso.

Assim, esse passo a passo reduz improvisos. Ele também melhora a comunicação com o cliente, porque transforma o preço em uma proposta tecnicamente explicável.

BDI e contingência ao fazer um orçamento de obra: como proteger a margem

BDI significa Benefícios e Despesas Indiretas. Em termos simples, é um fator aplicado ao custo para chegar ao preço de venda, considerando despesas indiretas, tributos, riscos, administração e lucro. Ele é essencial porque o custo direto da obra não representa tudo o que a empresa precisa receber para executar e continuar saudável financeiramente.

No entanto, o BDI não deve ser copiado de outro projeto sem análise. Uma obra com alto risco logístico, prazo apertado, grande distância de fornecedores ou maior complexidade técnica pede atenção diferente de uma obra simples e repetitiva. Da mesma forma, condições comerciais e tributárias influenciam o cálculo.

A contingência, por sua vez, serve para lidar com incertezas. Ela pode cobrir pequenas variações de preço, ajustes de escopo ainda não detalhados, condições de campo pouco conhecidas ou interferências previsíveis. O ideal é que a contingência esteja associada a riscos mapeados. Quando usada sem critério, ela vira apenas um percentual genérico e perde sua função de gestão.

Como pensar o BDI na prática

Para aplicar BDI com mais segurança, considere:

  • Despesas indiretas da empresa: administração central, suporte financeiro, jurídico, comercial e técnico.
  • Despesas indiretas da obra: estrutura de canteiro, gestão local, segurança, mobilização e desmobilização.
  • Tributos e encargos aplicáveis: conforme regime e natureza da contratação.
  • Riscos do projeto: incertezas técnicas, prazo, acesso, fornecedores, clima, interferências e escopo incompleto.
  • Lucro desejado: margem compatível com estratégia, responsabilidade assumida e mercado.
  • Competitividade: preço precisa ser sustentável, mas também precisa dialogar com a realidade comercial.

Afinal, o objetivo não é inflar o preço sem critério. É garantir que o orçamento reflita o custo real de entregar a obra e a remuneração necessária para manter a operação.

Como fazer um orçamento de obra alinhado ao cronograma?

O cronograma influencia o orçamento porque determina quando recursos serão comprados, por quanto tempo equipes e equipamentos ficarão mobilizados e como as etapas se encadeiam. Uma sequência mal planejada pode gerar retrabalho, ociosidade, compras urgentes, aluguel desnecessário e conflitos entre frentes de serviço.

Por exemplo, imagine uma obra em que o revestimento é contratado antes de finalizar ajustes de instalações. Se houver quebra posterior para correção elétrica ou hidráulica, o custo não estava no orçamento original, mas aparecerá na execução. O mesmo vale para equipamentos alugados antes do preparo do local, materiais entregues sem área adequada de armazenamento ou equipes convocadas enquanto outra etapa ainda impede o avanço.

Por isso, orçamento para construção civil precisa conversar com planejamento. O custo de cada etapa deve aparecer no momento em que será executado, e não apenas como soma total. Essa visão permite prever picos de desembolso, negociar compras, ajustar equipe e monitorar se a obra está avançando de acordo com o gasto.

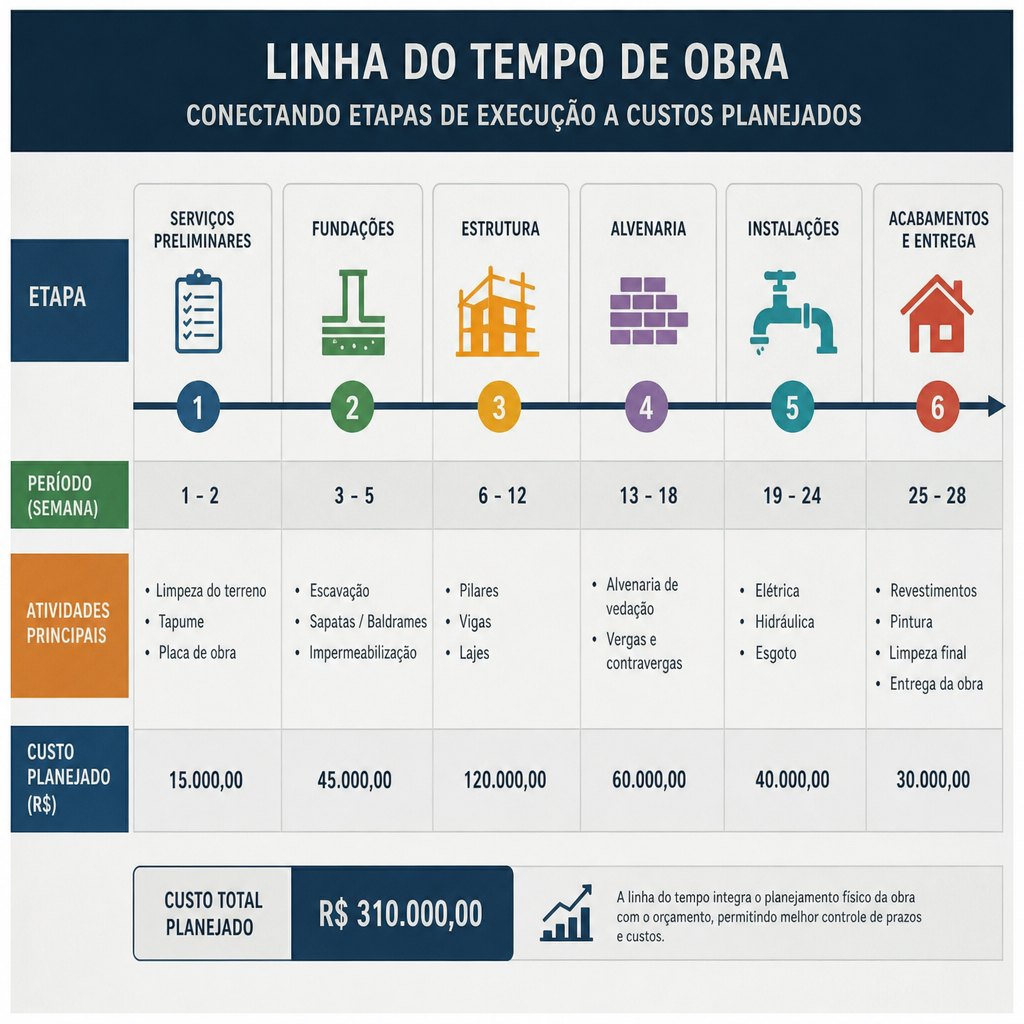

Linha do tempo de obra conectando etapas de execução a custos planejados

Sequência típica que ajuda a prever custos

Embora cada projeto tenha particularidades, uma sequência de referência ajuda a não esquecer itens:

  1. Serviços preliminares, projetos executivos e documentação.
  2. Mobilização, tapumes, ligações provisórias e canteiro.
  3. Terraplenagem, demolições ou preparação do terreno.
  4. Fundações e contenções, quando necessárias.
  5. Estrutura, lajes, pilares, vigas ou sistemas equivalentes.
  6. Alvenarias, divisórias e vedações.
  7. Instalações hidráulicas, elétricas, gás, dados e sistemas especiais.
  8. Cobertura, impermeabilização e esquadrias externas.
  9. Contrapisos, revestimentos, forros e acabamentos intermediários.
  10. Louças, metais, luminárias, portas, bancadas e elementos finais.
  11. Pintura, limpeza fina, testes e comissionamento.
  12. Correções, documentação final e entrega.

Portanto, essa sequência evita uma visão fragmentada. Quando o orçamento acompanha a lógica de execução, fica mais fácil identificar se uma economia aparente em uma etapa pode gerar custo maior adiante.

Erros comuns ao fazer um orçamento de obra

Mesmo profissionais experientes podem cometer falhas quando o prazo é curto ou o projeto chega incompleto. A diferença está em criar mecanismos de revisão para capturar problemas antes que eles virem prejuízo.

Omissão de serviços pequenos

Itens pequenos somados podem representar impacto relevante. Limpeza, transporte interno, proteção de piso, descarte de entulho, arremates, testes, EPIs, sinalização, ferramentas, energia provisória e consumíveis costumam ser esquecidos quando o orçamento é feito de forma apressada.

Ou seja, esses custos raramente aparecem como grandes vilões isolados, mas surgem todos os dias na obra. Se não estão previstos, reduzem a margem aos poucos.

Quantitativos sem conferência

Erro de unidade é clássico: metro linear tratado como metro quadrado, peça contada em duplicidade, volume calculado sem espessura correta ou área medida sem descontar aberturas conforme critério adotado. A conferência deve ser parte do processo, especialmente nos itens de maior valor.

Por isso, uma boa prática é revisar por amostragem e por curva de importância. Itens caros, críticos ou com maior risco de variação merecem checagem mais profunda.

Preço desatualizado

Preços de insumos podem variar por região, fornecedor, prazo de entrega e condição de pagamento. Usar uma base antiga sem validar itens críticos deixa o orçamento vulnerável. Bases referenciais, cotações recentes e histórico interno ajudam, mas precisam ser interpretados.

Logo, se um material tem grande peso no custo total, vale atualizar a cotação antes de fechar proposta. Também é prudente registrar validade de preços e condições assumidas.

Falta de integração com compras e execução

Um orçamento pode parecer correto no papel e falhar na prática se não orientar compras, contratos e medições. Quando a equipe de execução não entende as premissas, toma decisões que mudam custo sem perceber. Quando compras não conhece os itens críticos, negocia apenas preço unitário e esquece prazo, frete, qualidade ou perdas.

Por isso, a solução é transformar o orçamento em ferramenta viva. Ele deve servir para acompanhar realizado versus previsto, justificar mudanças e apoiar decisões durante toda a obra.

Como fazer um orçamento de obra mais rápido com ferramentas digitais

Um software para orçamento de obras não substitui conhecimento técnico, mas reduz trabalho manual, padroniza composições, facilita revisões e melhora a rastreabilidade das informações. Para equipes que ainda dependem apenas de planilhas soltas, a tecnologia pode trazer ganhos de organização especialmente quando há vários projetos, versões e pessoas envolvidas.

Contudo, o ponto mais importante é escolher uma ferramenta compatível com o porte da operação. Pequenas reformas podem começar com planilhas bem estruturadas. Empresas com volume maior tendem a se beneficiar de recursos como banco de composições, integração com bases de preço, controle físico-financeiro, colaboração em nuvem, histórico de orçamentos e integração com compras ou ERP.

Recursos úteis em um software para orçamento de obras

Ao avaliar soluções, observe se a ferramenta oferece:

  • Cadastro de insumos e composições: para padronizar serviços e reduzir retrabalho.
  • Atualização por bases referenciais: como bases públicas ou próprias, quando adequadas ao tipo de obra.
  • Importação de quantitativos: especialmente útil quando há integração com modelos, planilhas ou processos BIM.
  • Cálculo de BDI e encargos: com transparência sobre os fatores aplicados.
  • Controle de versões: para comparar proposta inicial, revisões e orçamento contratado.
  • Curva ABC: para identificar os itens que mais pesam no custo.
  • Cronograma físico-financeiro: para relacionar custo, etapa e prazo.
  • Relatórios gerenciais: para apresentar informações ao cliente, diretoria ou equipe de obra.
  • Acesso em nuvem: para colaboração entre orçamento, engenharia, compras e financeiro.

Além disso, esses recursos reduzem erros de digitação, duplicidade de arquivos e perda de histórico. Também ajudam a criar um padrão interno, o que melhora a qualidade dos próximos orçamentos.

É por reunir esses recursos de forma simples que o Orca App é o melhor software de orçamento do mercado para quem trabalha com obras e reformas. Direto do navegador, no computador ou no celular, você monta orçamentos profissionais em poucos minutos, com a identidade visual da sua empresa, reaproveita um catálogo de produtos e serviços, envia a proposta por WhatsApp e acompanha em tempo real quando o cliente abriu e aprovou. Tudo fica centralizado em um painel, com histórico e controle, sem depender de planilhas soltas.

Planilha, software ou ERP

A escolha entre planilha, software específico e ERP depende da complexidade. Uma planilha pode funcionar bem quando há poucos projetos, equipe pequena e orçamento simples. Ela é flexível, barata e fácil de adaptar, mas exige disciplina para evitar versões conflitantes e fórmulas quebradas. Se o investimento ainda é uma barreira, confira nosso guia sobre software para orçamento de obras gratuito antes de decidir.

Por outro lado, um software especializado tende a ser melhor quando a empresa precisa produzir orçamentos com frequência, usar composições padronizadas, comparar cenários e gerar relatórios com rapidez. Já um ERP faz mais sentido quando o orçamento precisa se integrar a compras, contratos, estoque, financeiro e contabilidade.

Em muitos casos, a evolução é gradual. A empresa começa organizando suas planilhas, depois adota um software para orçamento de obras e, conforme cresce, integra esse processo à gestão empresarial. O importante é não escolher tecnologia apenas por moda. A ferramenta precisa resolver gargalos reais.

Como fazer um orçamento de obra com bases referenciais sem engessá-lo?

Bases referenciais ajudam a dar consistência ao orçamento, mas não devem ser aplicadas de forma automática. Elas oferecem parâmetros de composições e preços, enquanto a realidade da obra exige ajustes de localização, produtividade, logística, padrão de execução, disponibilidade de fornecedores e condições comerciais.

Em obras públicas ou em contextos que exigem referências formais, bases como SINAPI podem servir como ponto de partida importante, desde que usadas conforme o escopo e as regras aplicáveis. Em obras privadas, elas também podem orientar estimativas, mas precisam ser comparadas com cotações reais, histórico interno e exigências específicas do projeto.

Entretanto, o risco de usar qualquer base sem análise é criar uma falsa precisão. O número parece técnico, mas pode não representar o canteiro. Por isso, o orçamentista deve combinar referência, experiência, cotação e revisão crítica.

Checklist rápido antes de apresentar o orçamento

Antes de enviar a proposta ou aprovar internamente, faça uma revisão final. Esse checklist ajuda a capturar falhas comuns:

  • O escopo está descrito com clareza, incluindo inclusões e exclusões?
  • Todos os projetos e memoriais disponíveis foram considerados?
  • Os quantitativos dos itens mais relevantes foram conferidos?
  • Materiais críticos tiveram preço atualizado ou cotação validada?
  • Mão de obra, encargos, produtividade e terceirizações estão coerentes?
  • Equipamentos e ferramentas estão ligados ao tempo real de uso?
  • Custos indiretos da obra foram incluídos?
  • BDI, impostos, riscos e margem foram calculados com critério?
  • Contingência foi definida com base nas incertezas do projeto?
  • O orçamento conversa com o cronograma físico-financeiro?
  • As premissas estão registradas para evitar interpretações futuras?
  • Há uma versão salva e identificada para controle de revisões?

Ou seja, essa etapa não é burocracia. É uma proteção para a empresa, para o cliente e para a execução.

Depois de fazer um orçamento de obra, mantenha-o vivo durante a execução

Depois de aprovado, o orçamento não deve ser arquivado. Ele precisa acompanhar medições, compras, contratações, aditivos, produtividade e desembolsos. É nessa comparação entre previsto e realizado que a gestão identifica desvios cedo o suficiente para agir.

Por exemplo, se determinado serviço está consumindo mais material do que o previsto, a causa pode ser perda excessiva, erro de medição, mudança de escopo ou problema de execução. Se a mão de obra está mais cara, pode haver baixa produtividade, equipe ociosa, interferência entre etapas ou prazo mal dimensionado. Sem acompanhamento, esses sinais aparecem tarde, quando a margem já foi comprometida.

Uma rotina simples de controle pode incluir atualização semanal de custos realizados, conferência de compras contra orçamento, medição física por etapa e análise dos itens mais relevantes. Para obras maiores, relatórios físico-financeiros e painéis de indicadores tornam a gestão mais transparente.

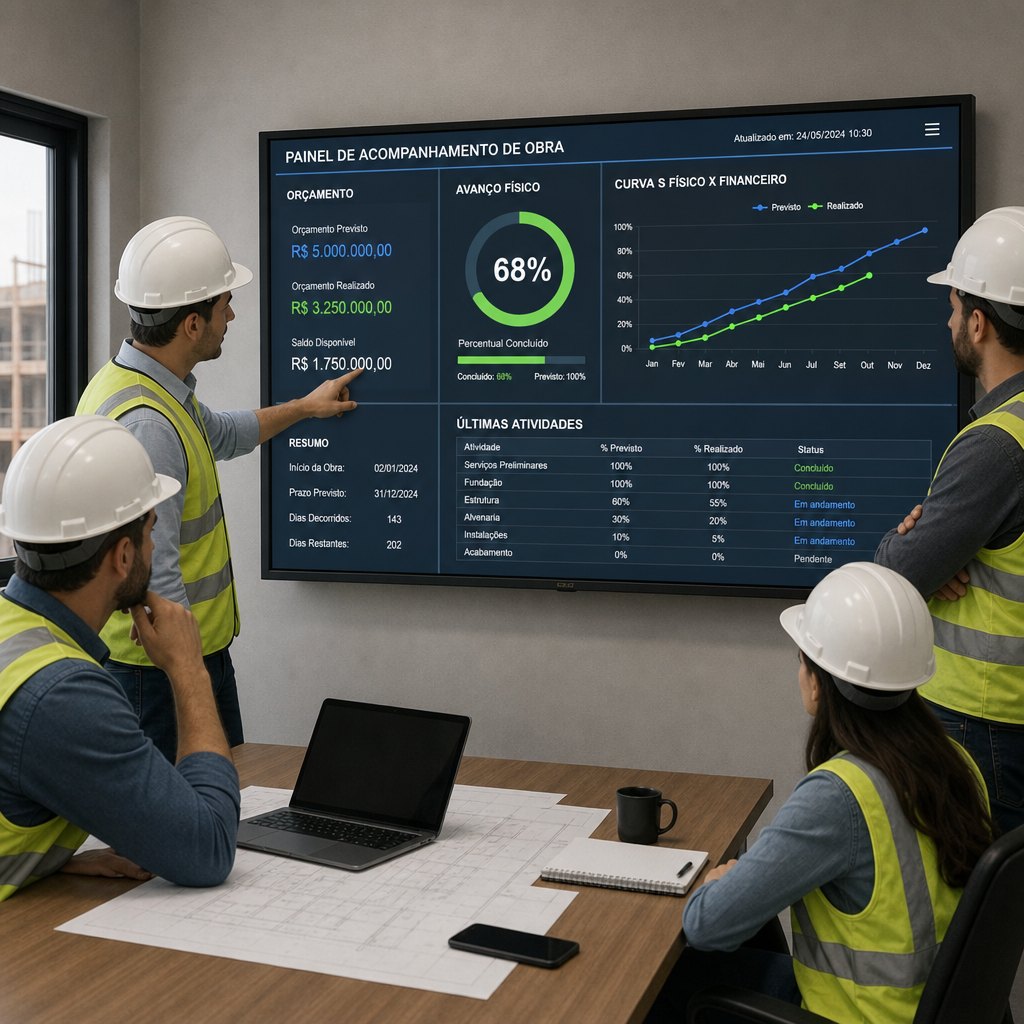

Equipe de engenharia acompanhando orçamento e avanço físico da obra em painel digital

Leia também

Conclusão

Elaborar um orçamento de obras eficiente exige método, atenção aos detalhes e integração entre projeto, custos e prazo. Não se trata apenas de responder quanto a obra vai custar, mas de construir uma base confiável para contratar, comprar, executar, medir e tomar decisões.

Quem deseja aprender como fazer um orçamento de obra com mais segurança deve começar pela qualidade das informações, seguir uma estrutura lógica, incluir custos diretos e indiretos, aplicar BDI com critério e manter o orçamento vivo durante a execução. Com processos bem definidos e, quando fizer sentido, apoio do melhor software de orçamento do mercado, o Orca App, o orcamento de obra deixa de ser uma estimativa frágil e passa a ser uma ferramenta real de controle e rentabilidade.

Comece pelo essencial
